Comprendre

Comprendre le burndown d’un sprint

Le burndown montre, jour après jour, ce qui restait à faire dans un sprint, face à une ligne idéale qui descend jusqu’à zéro. Il se lit pendant le sprint comme après sa clôture.

  • Rôle requisObservateur
  • Vérifié sur le produit le

Le burndown d’un sprint s’ouvre depuis le backlog, avec Voir le burndown dans l’en-tête du sprint, quel que soit son état. Il s’ouvre aussi depuis Rapports, dans la barre latérale du projet : Burndown du sprint en cours quand un sprint tourne, et Burndown à côté de chaque sprint clos. Tout membre du projet le consulte, Observateur compris.

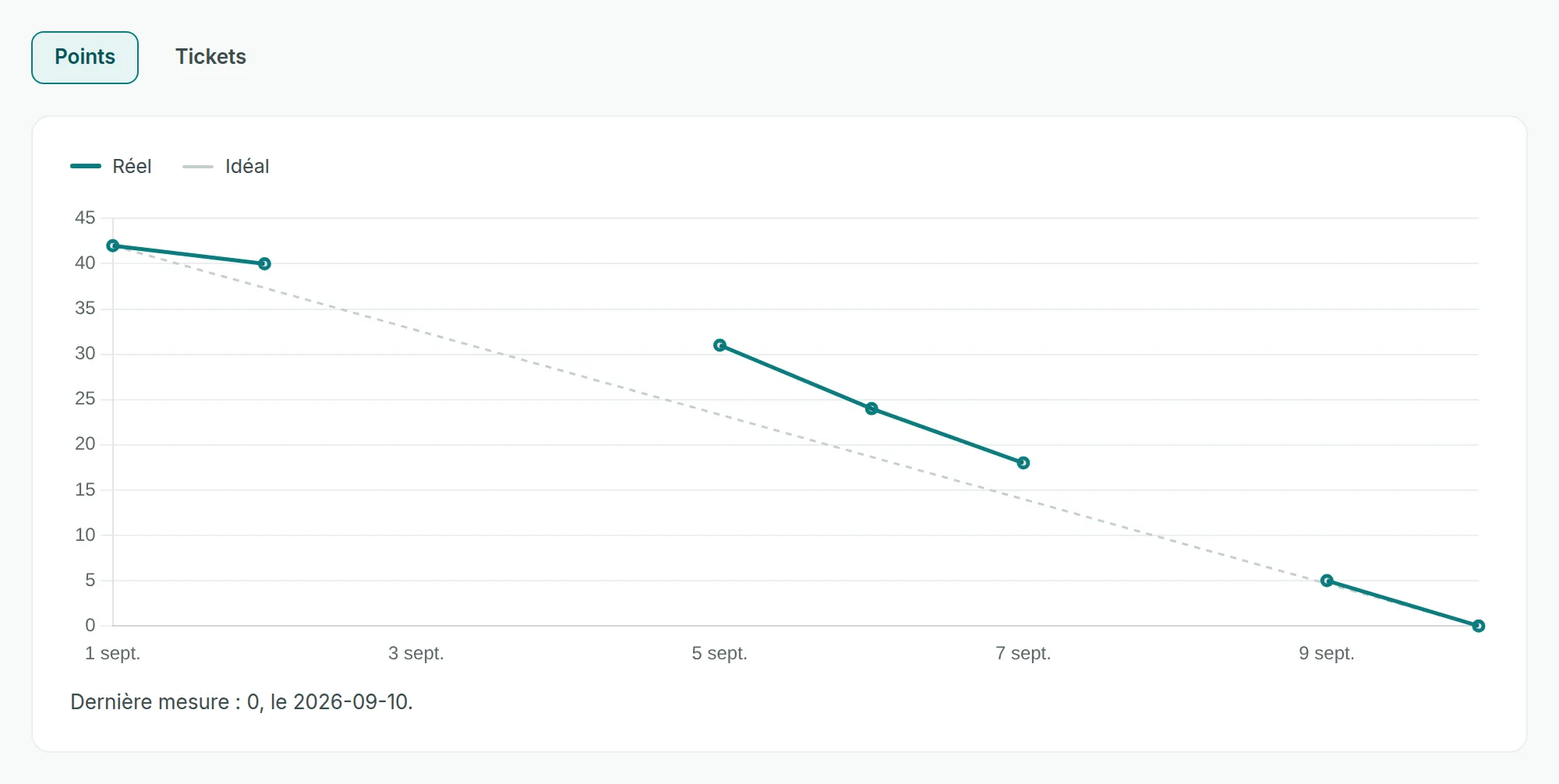

Le burndown d’un sprint en points, avec la courbe réelle interrompue les jours non mesurés, la ligne idéale en pointillé et la dernière mesure.

La courbe Réel a un point par jour. Chaque point dit ce qui restait à faire ce jour-là dans le sprint, c’est-à-dire les tickets dont le statut n’est pas de la catégorie Terminé.

La bascule en haut de l’écran choisit l’unité. En Points, la courbe additionne les estimations des tickets restants. En Tickets, elle compte ces tickets. Un ticket non estimé pèse zéro point, mais il compte pour un ticket. Une équipe qui n’estime pas ses tickets lit donc sa progression en Tickets.

Sous le graphique, une phrase donne la dernière valeur mesurée et son jour, par exemple « Dernière mesure : 5, le 2026-09-09. »

Le produit relève une fois par jour ce qui reste à faire dans chaque sprint en cours. Le relevé d’un jour est pris au premier passage de ce jour-là, en heure UTC, puis il ne bouge plus. Le travail terminé dans la journée apparaît donc sur le point du lendemain.

Un relevé ne se recalcule jamais. Terminer un ticket aujourd’hui ne change pas la valeur d’hier, et la courbe passée ne s’améliore pas après coup. Ajouter un ticket en cours de sprint fait remonter la courbe, et le burndown le montre tel quel.

La ligne Idéal, en pointillé, sert de repère. Elle part de la valeur du premier jour mesuré et descend en ligne droite jusqu’à zéro au dernier jour de la courbe. Pendant le sprint, ce dernier jour est celui du dernier relevé, et non la date de fin prévue. Sur un sprint clos, c’est le dernier jour relevé avant la clôture.

Si un relevé n’a pas pu être pris un jour donné, ce jour reste vide. La courbe s’interrompt, et le tableau des valeurs indique « non mesuré ». Le produit ne comble jamais un trou, ni par une moyenne des jours voisins, ni par la valeur de la veille. Les jours manqués sont marqués comme trous au relevé suivant.

Le tableau « Ce qui restait, jour par jour » donne les mêmes valeurs aux lecteurs d’écran, trous compris.

Tant que le sprint est en cours, la courbe s’allonge d’un point par jour, même après sa date de fin prévue, jusqu’à la clôture. Une fois le sprint clos, les relevés s’arrêtent et la courbe reste consultable, telle qu’elle était à la clôture.

Un sprint planifié, ou démarré depuis peu, n’a encore aucun relevé. L’écran affiche alors « Aucune journée n’a encore été figée pour ce sprint. » Le premier point paraît au premier relevé qui suit le démarrage.

  • Si la courbe ne se charge pas, l’écran affiche « La courbe du sprint n’a pas pu être chargée. » suivi de la cause, avec Réessayer.
  • « Ce sprint n’existe pas, ou vous n’êtes pas membre du projet. » signifie que l’adresse ne mène à aucun sprint, ou que vous n’êtes pas membre de son projet.
  • Pour comparer les sprints entre eux, voir Comprendre la vélocité.

Cet article vous a-t-il aidé ?

Articles liés

Vous n’avez pas trouvé votre réponse ?

Cherchez avec d’autres mots, ou parcourez les questions fréquentes et les nouveautés.

Questions fréquentesNouveautés

Formuloo Support · Le centre d’aide officiel des produits Formuloo.
